Report 工事レポート

障がい者福祉施設「山麓郷」

  • 2019.04.16

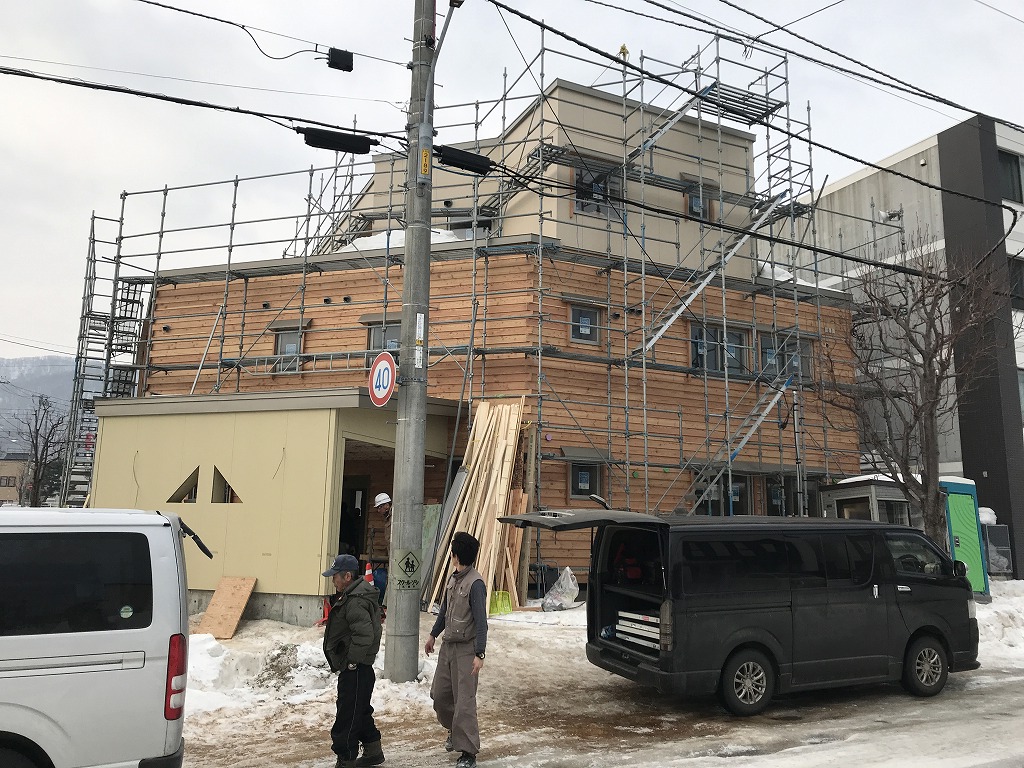

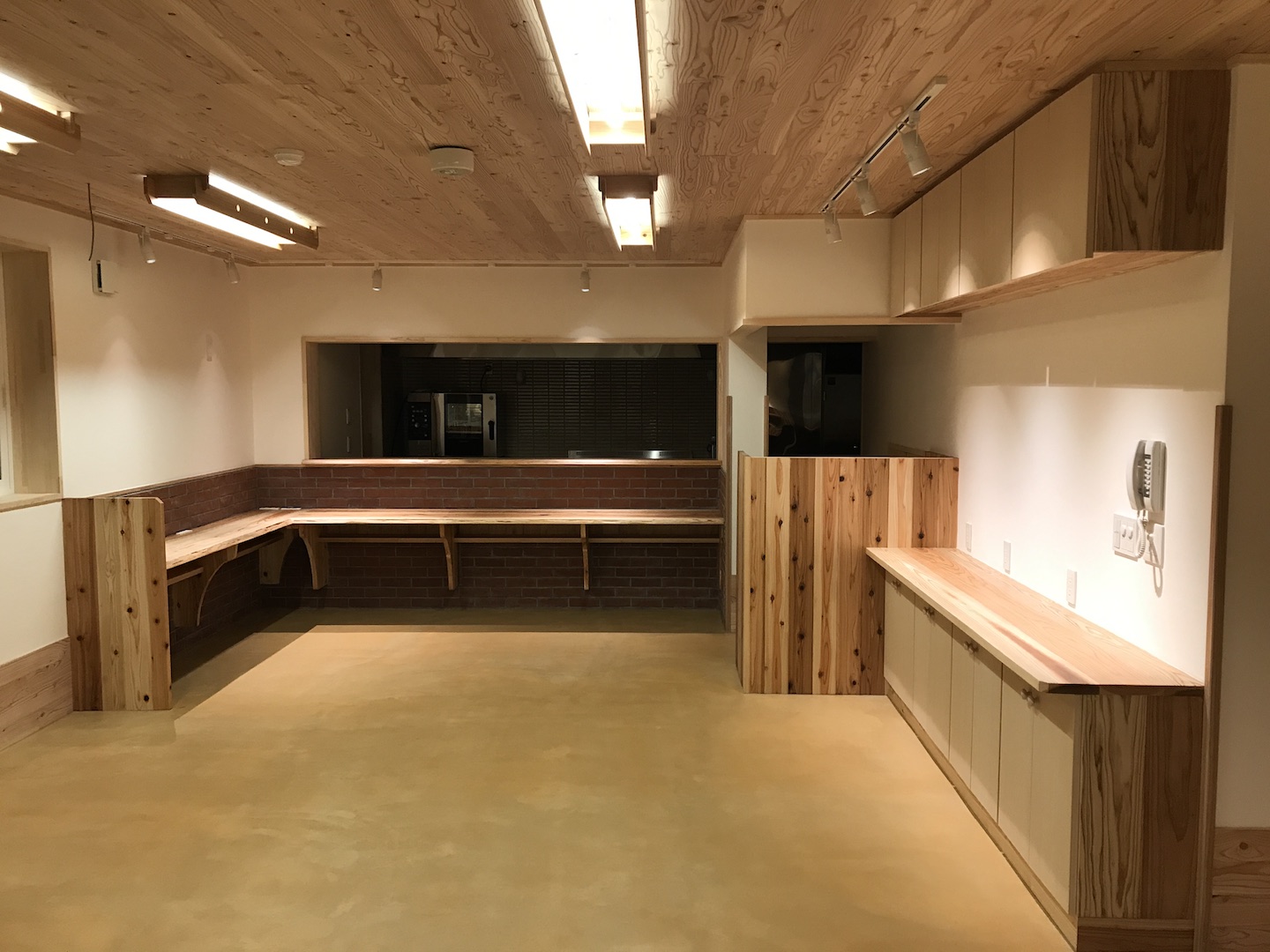

    Image of 障がい者福祉施設「山麓郷」 1

    下見板貼り状況。

  • 2019.04.15

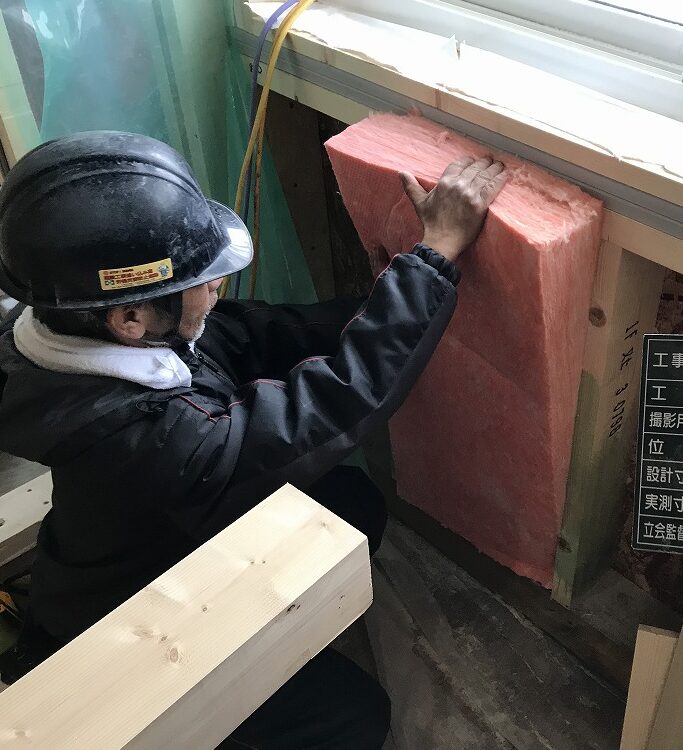

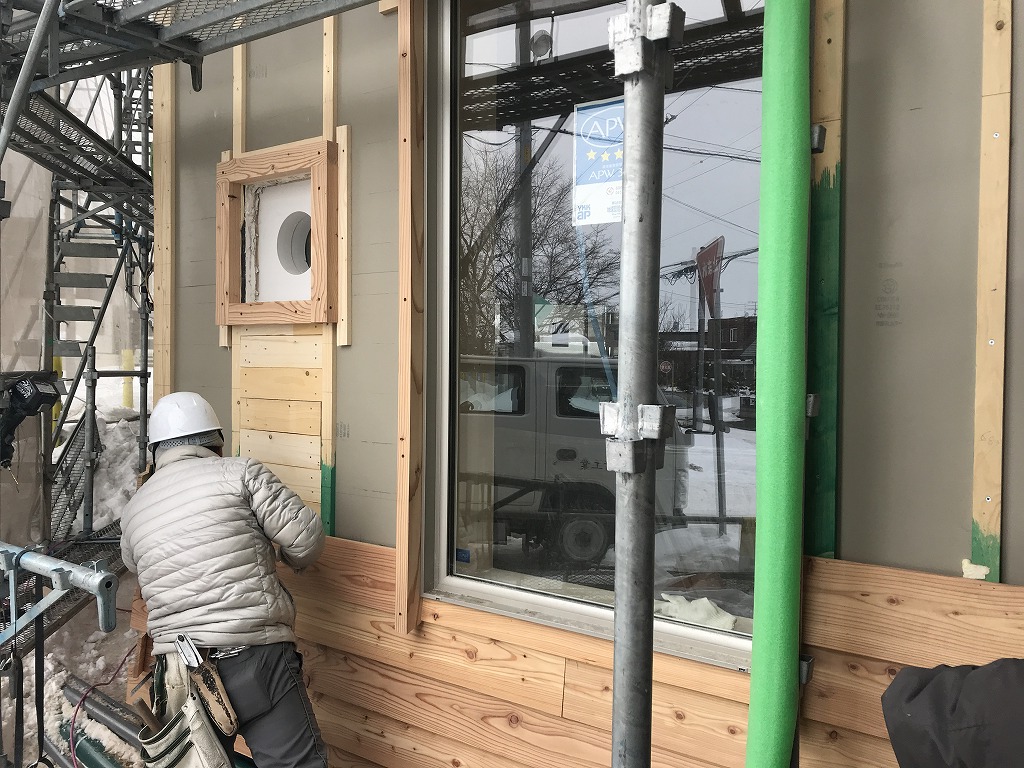

    Image of 障がい者福祉施設「山麓郷」 1

    軸間断熱充填状況
    高性能グラスウール140mm厚です

    Image of 障がい者福祉施設「山麓郷」 2

    この現場で貼るボードの枚数は3500枚!

    Image of 障がい者福祉施設「山麓郷」 3

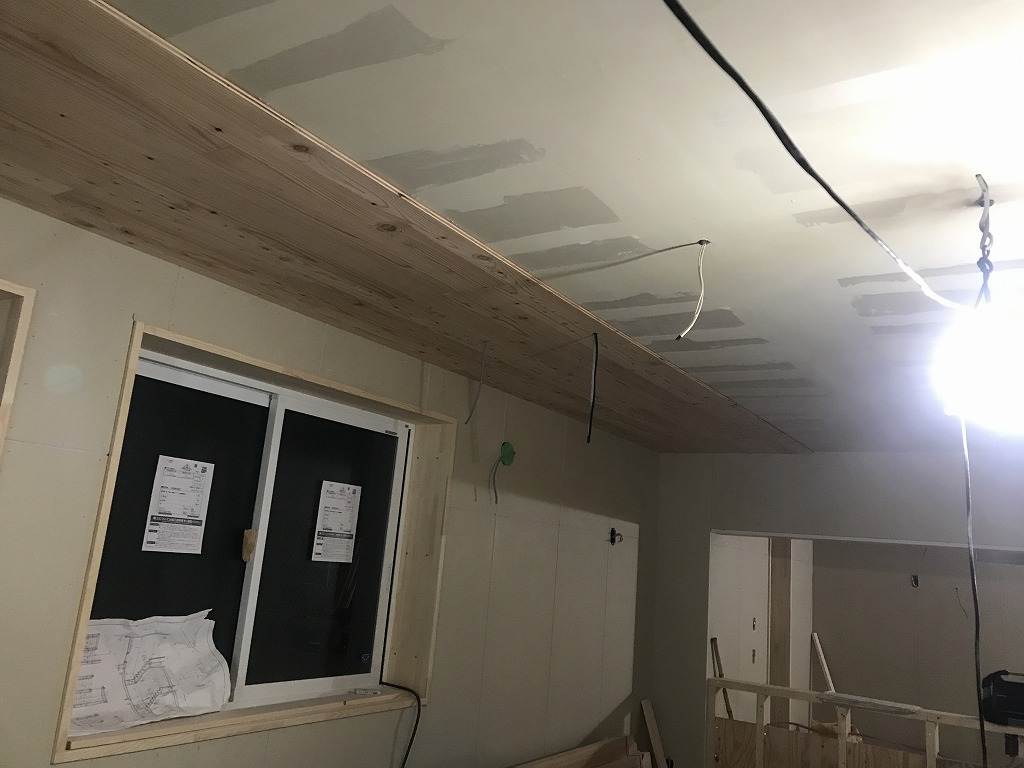

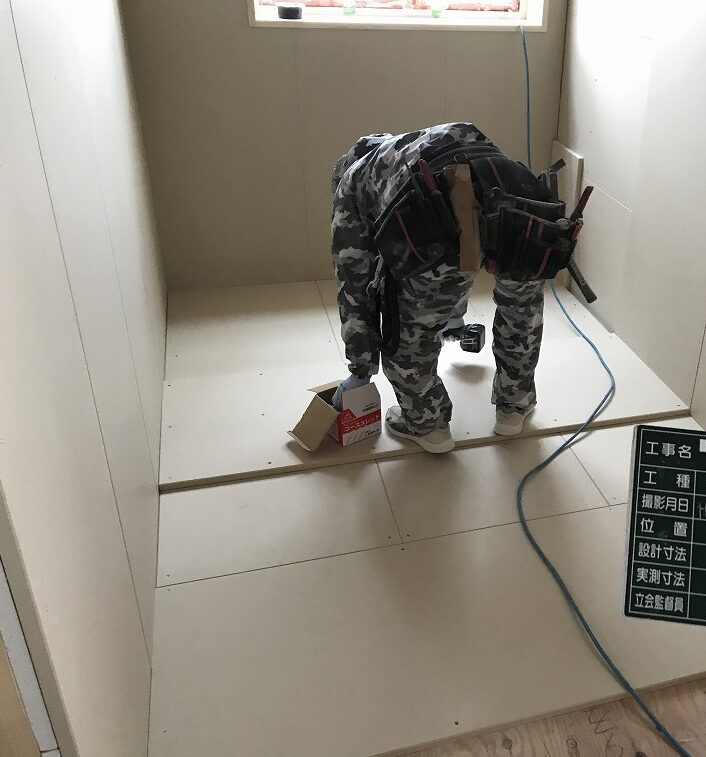

    床も石膏ボードを2重で貼ります。

    Image of 障がい者福祉施設「山麓郷」 4

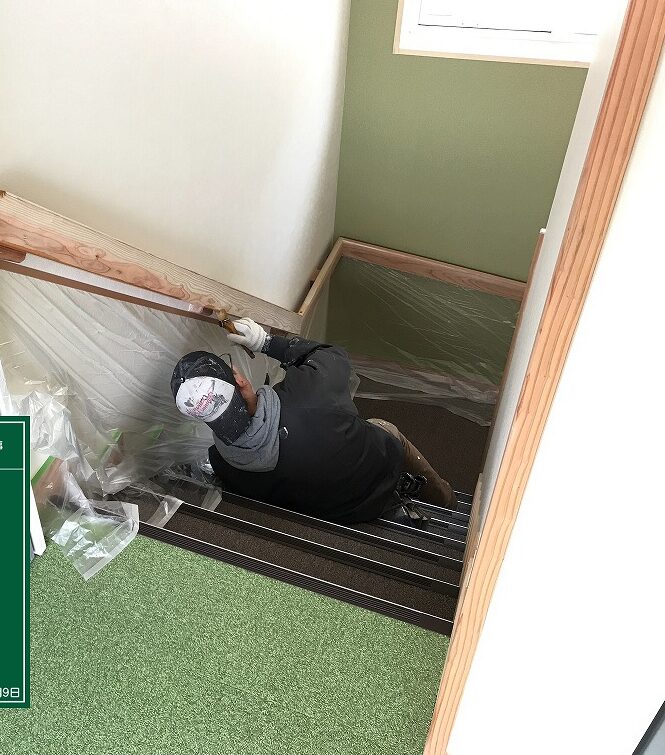

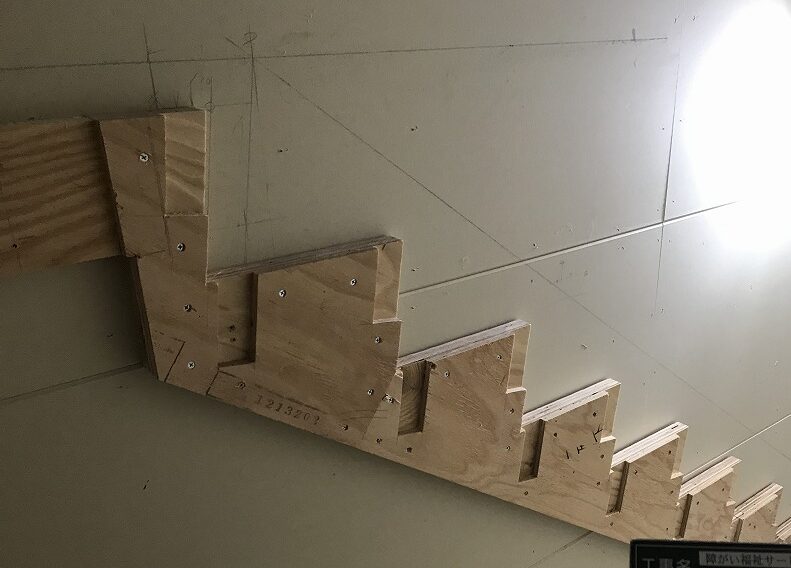

    柱・梁は1時間耐火ですが、階段は30分耐火。
    求められる性能が違うので、壁のボード(耐火被覆)完了後に階段下地を取り付け。

  • 2019.04.14

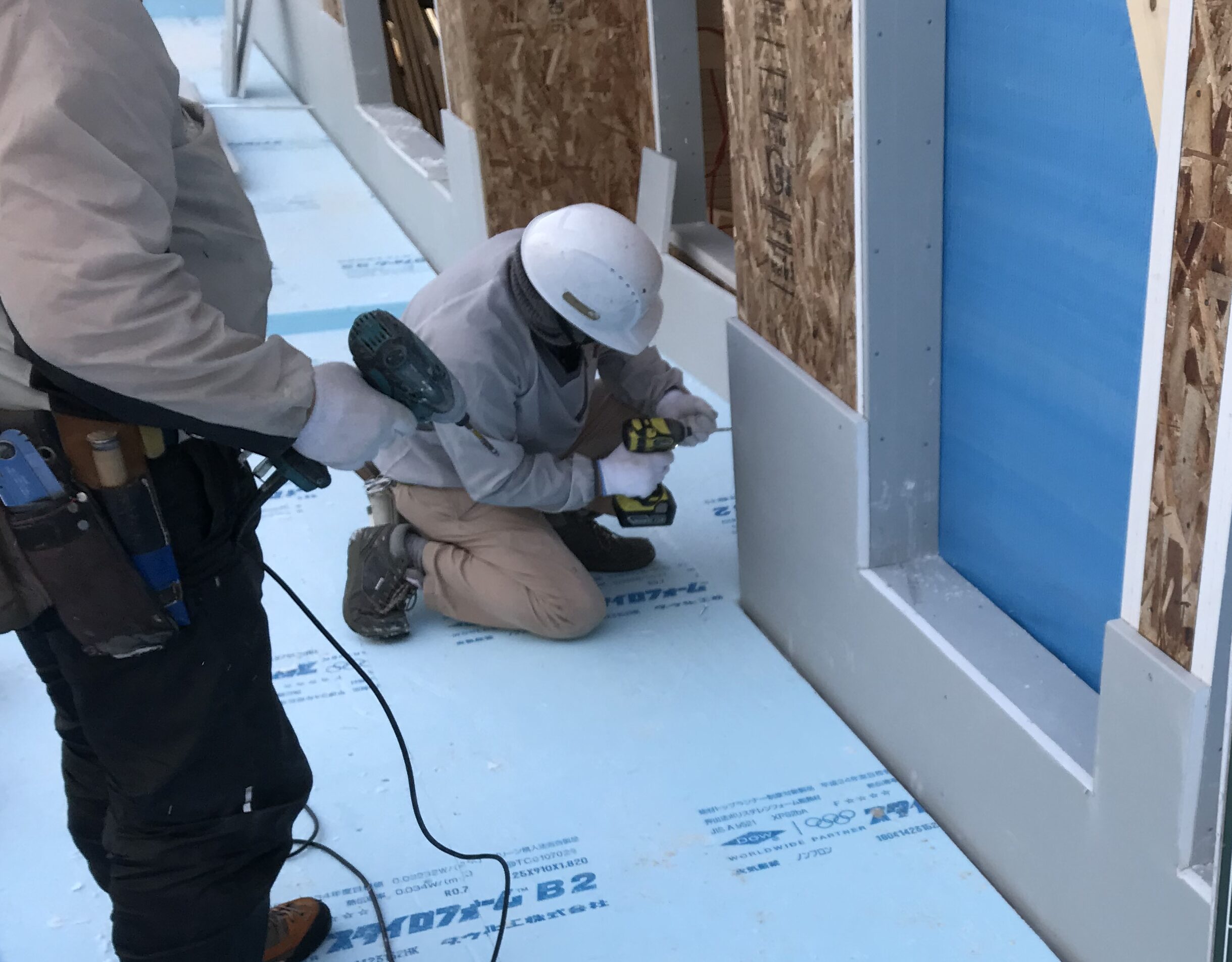

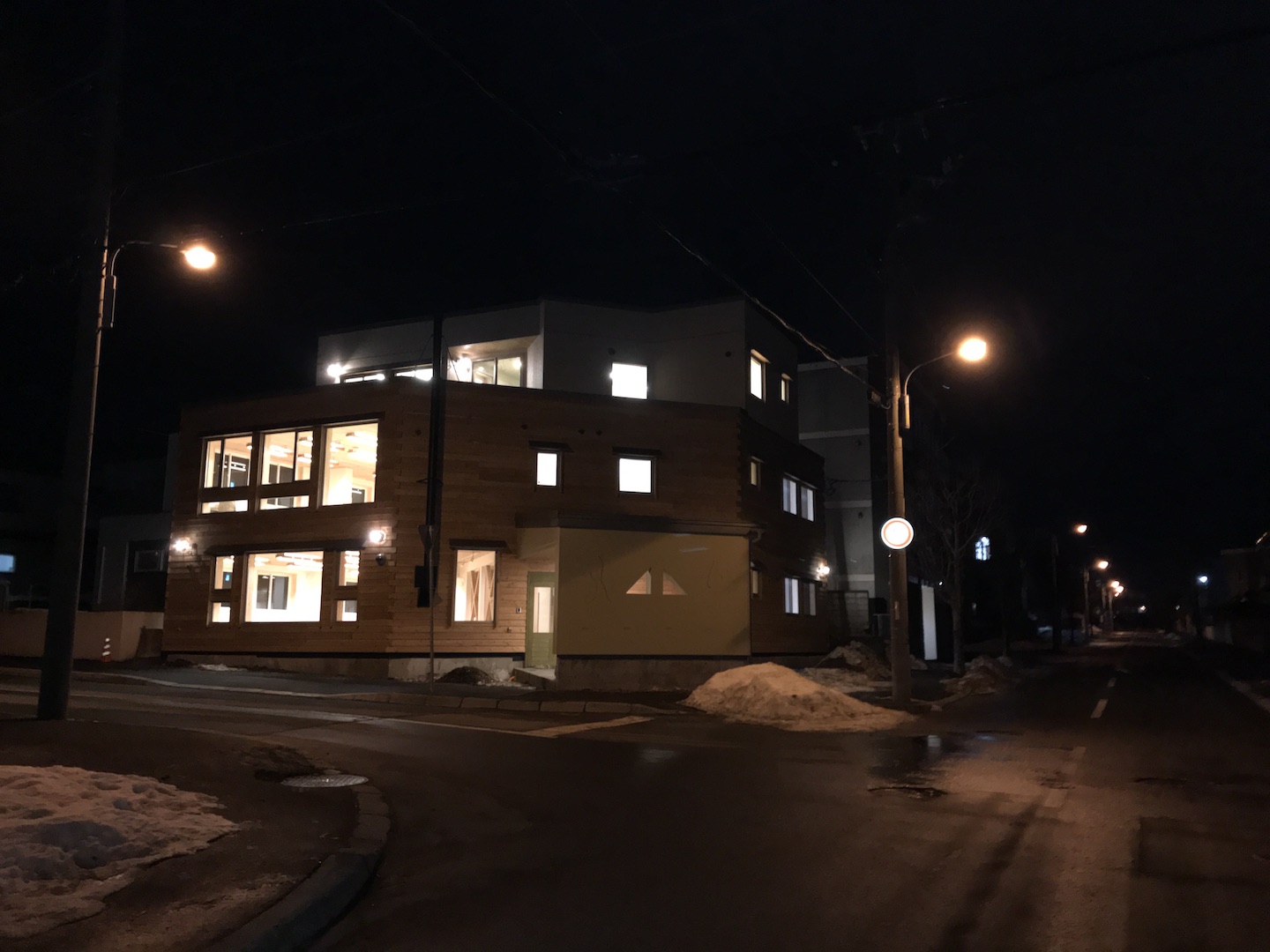

    Image of 障がい者福祉施設「山麓郷」 1

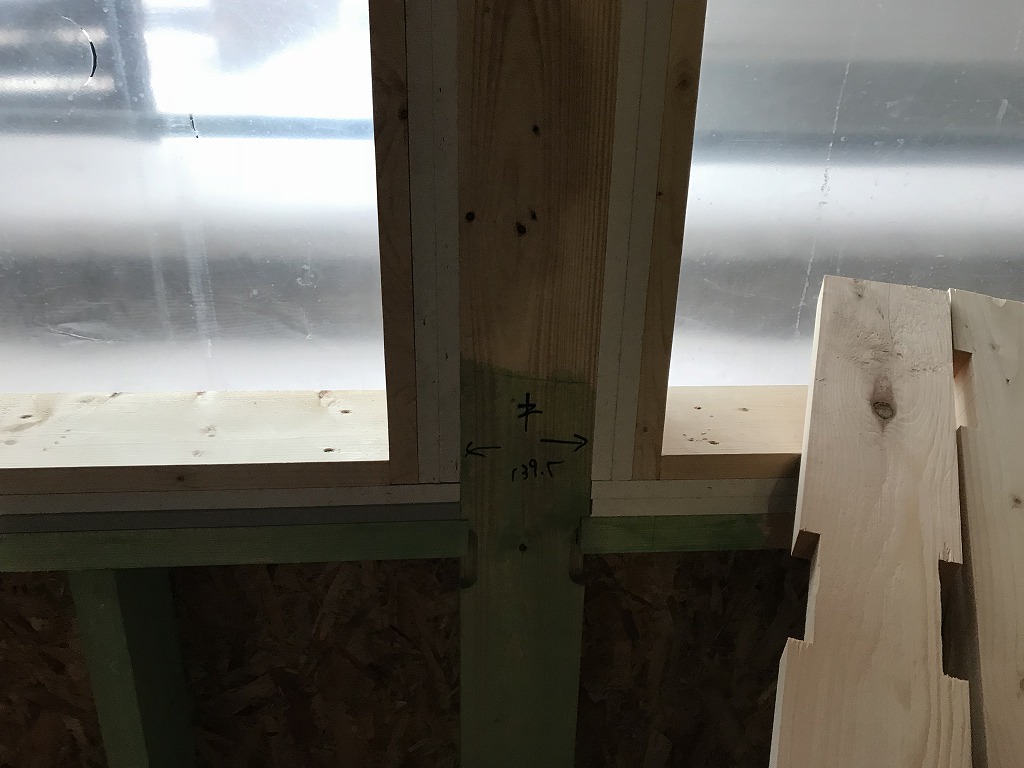

    Image of 障がい者福祉施設「山麓郷」 2

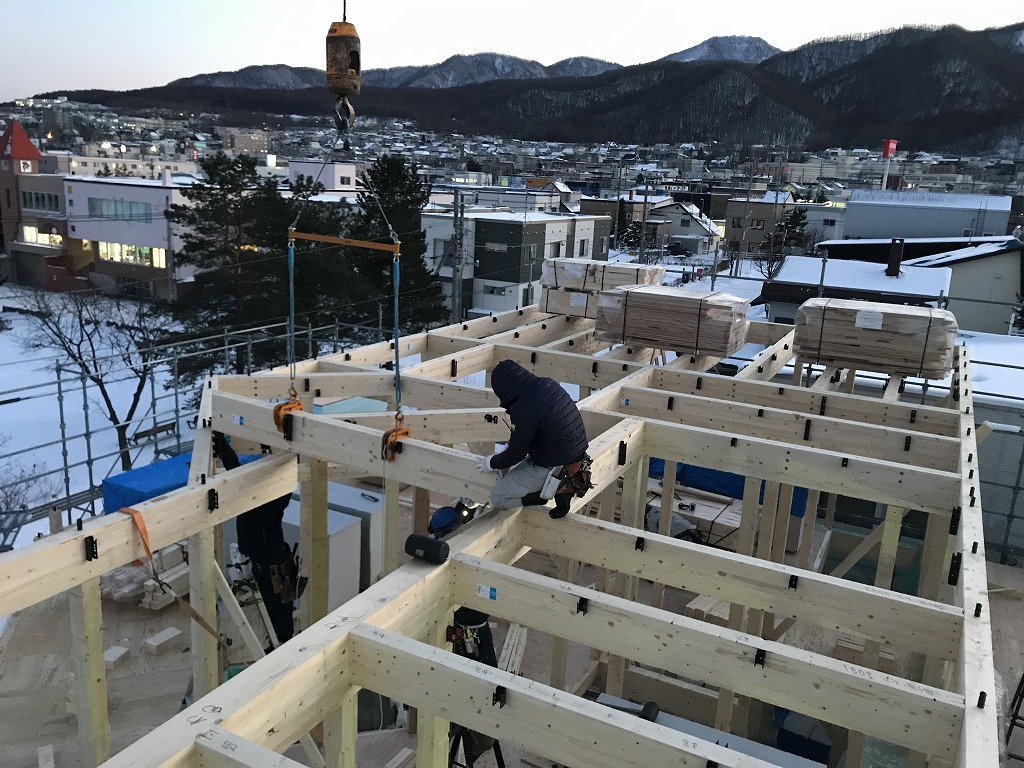

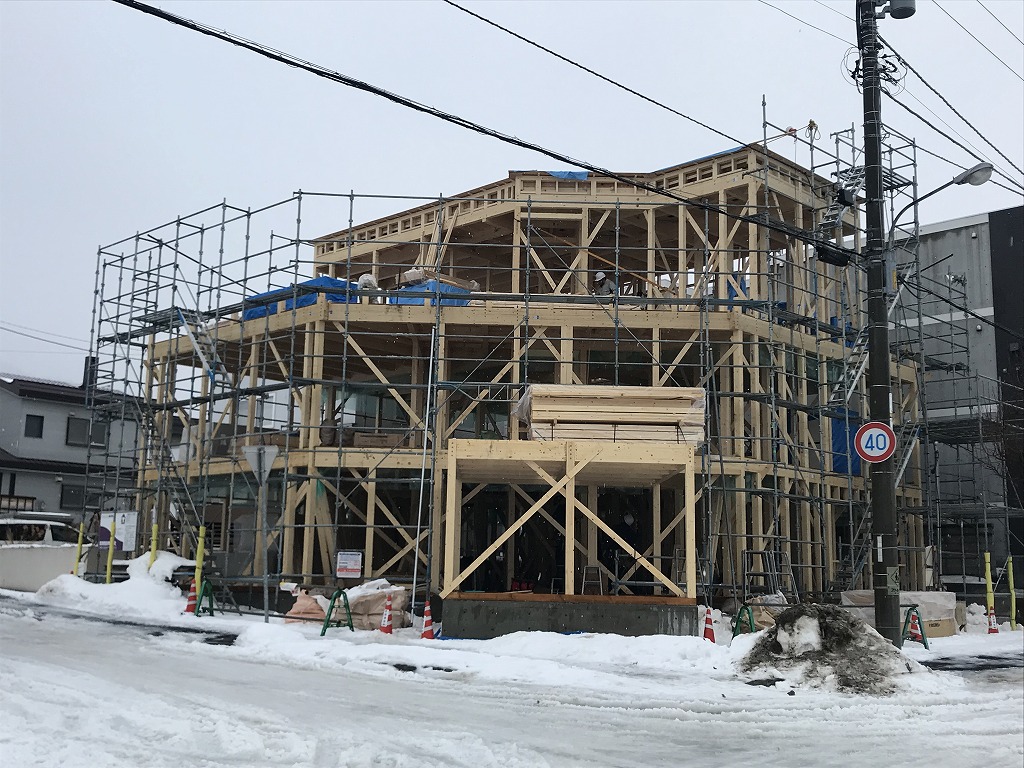

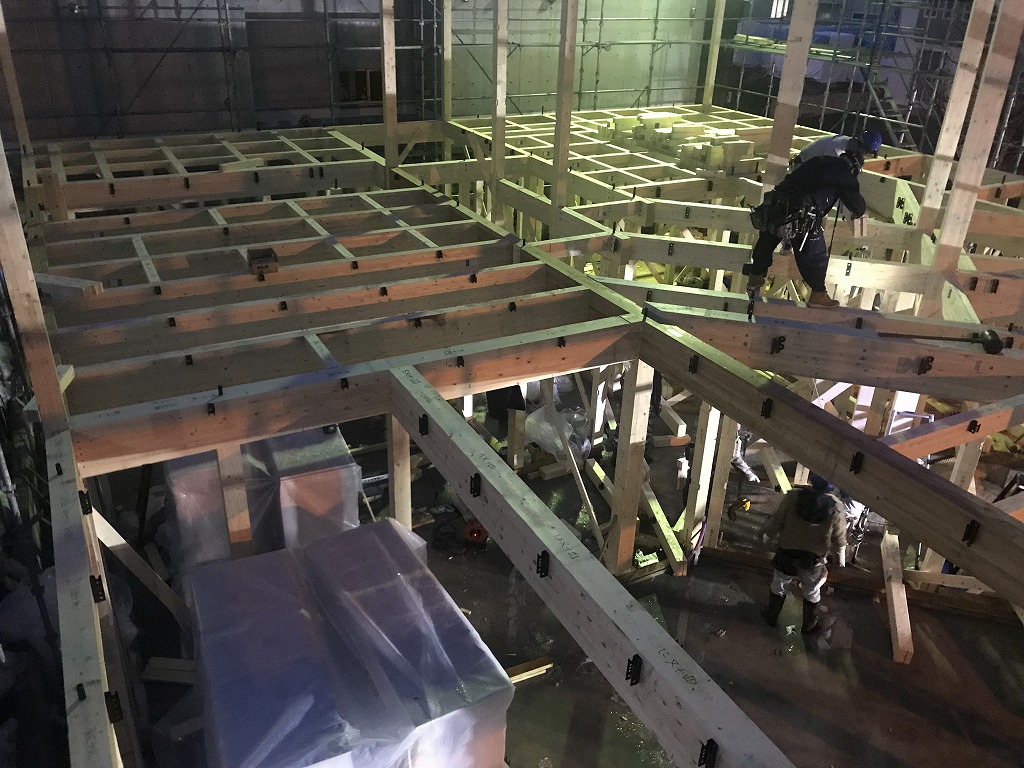

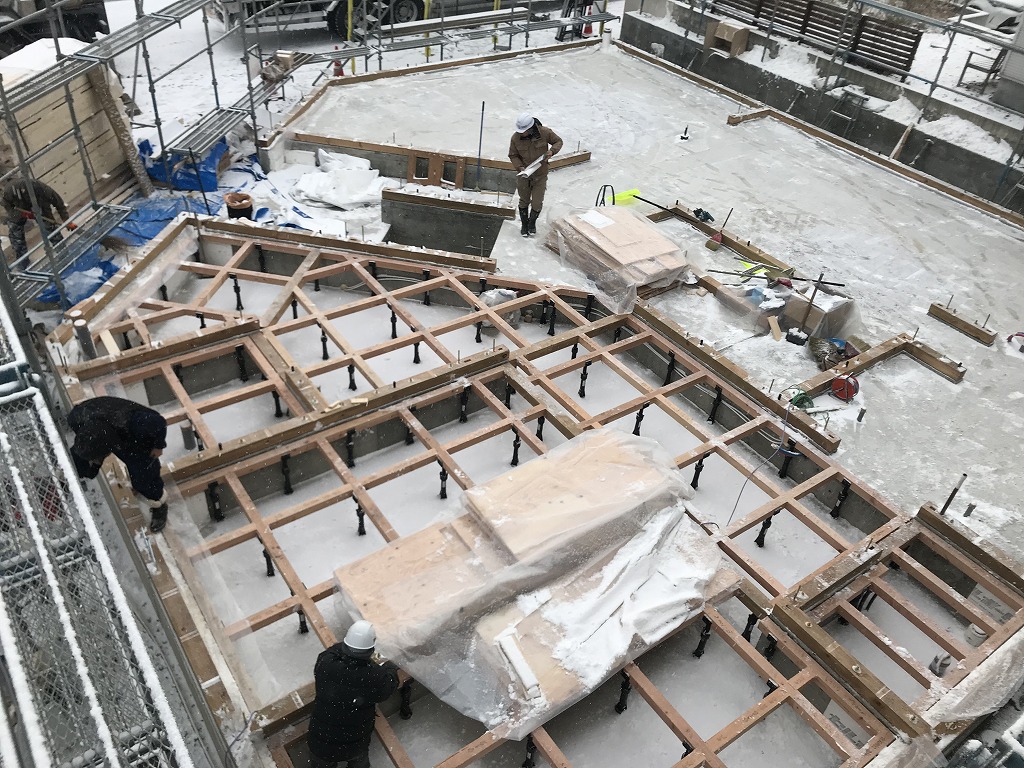

    2階建て方
    建物の形が見えてきました。

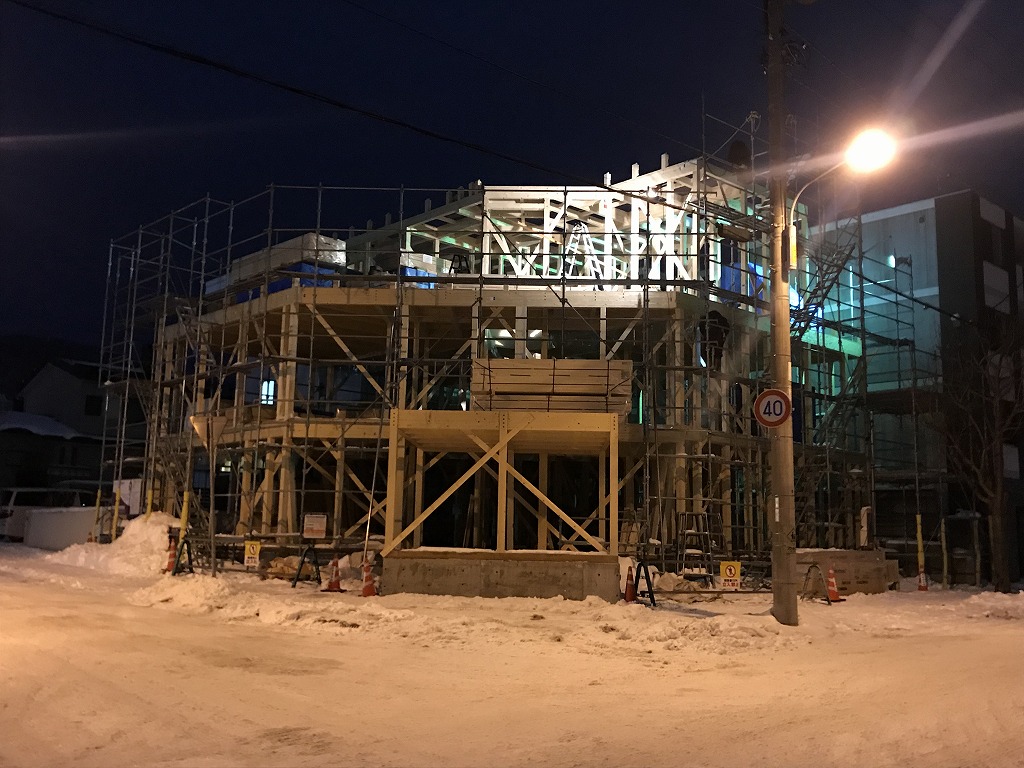

    Image of 障がい者福祉施設「山麓郷」 3
    Image of 障がい者福祉施設「山麓郷」 4
    Image of 障がい者福祉施設「山麓郷」 5

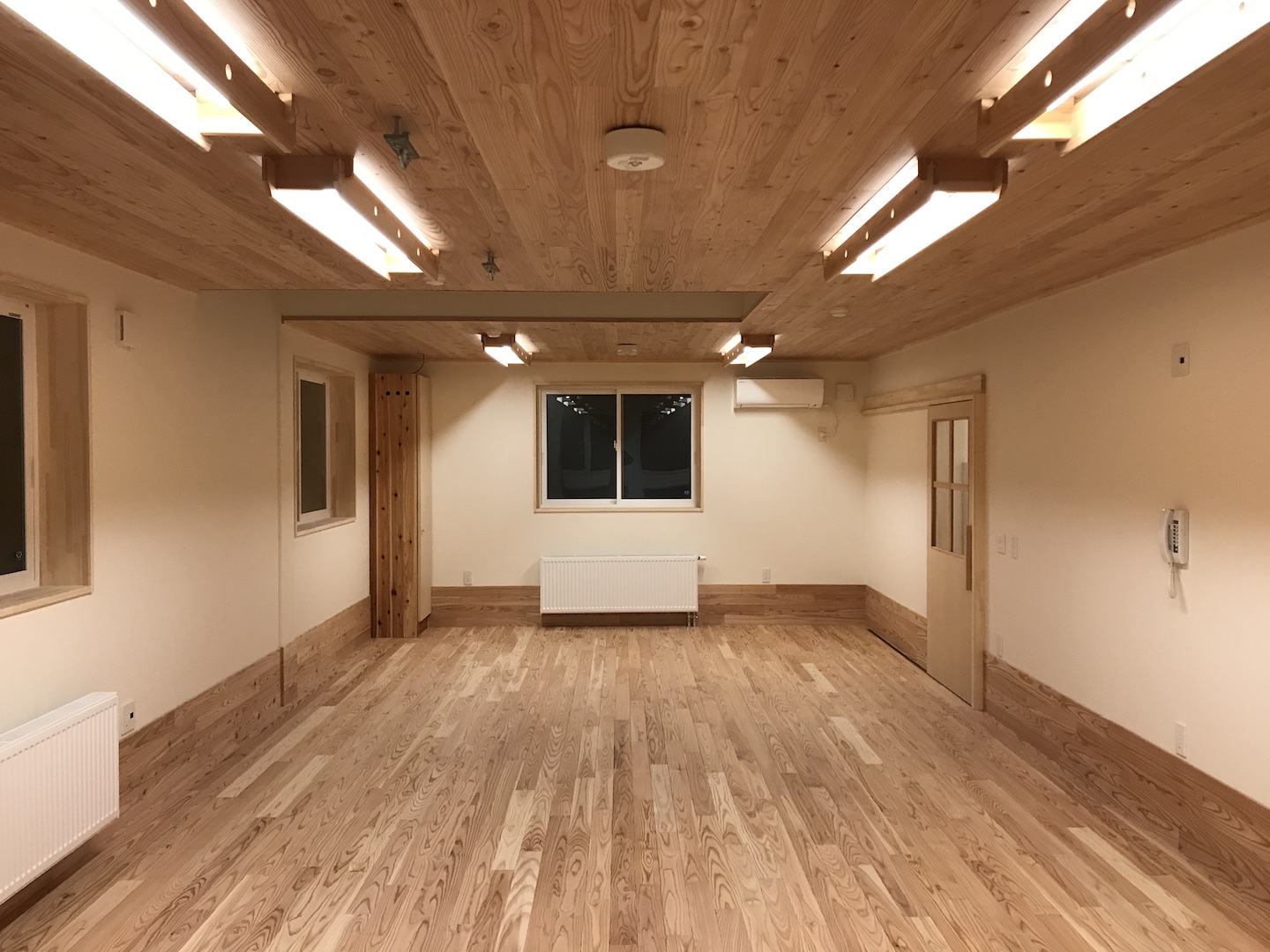

    様々な苦労もあった中、大工さんの頑張りで無事3階まで立ち上がりました。

    Image of 障がい者福祉施設「山麓郷」 6

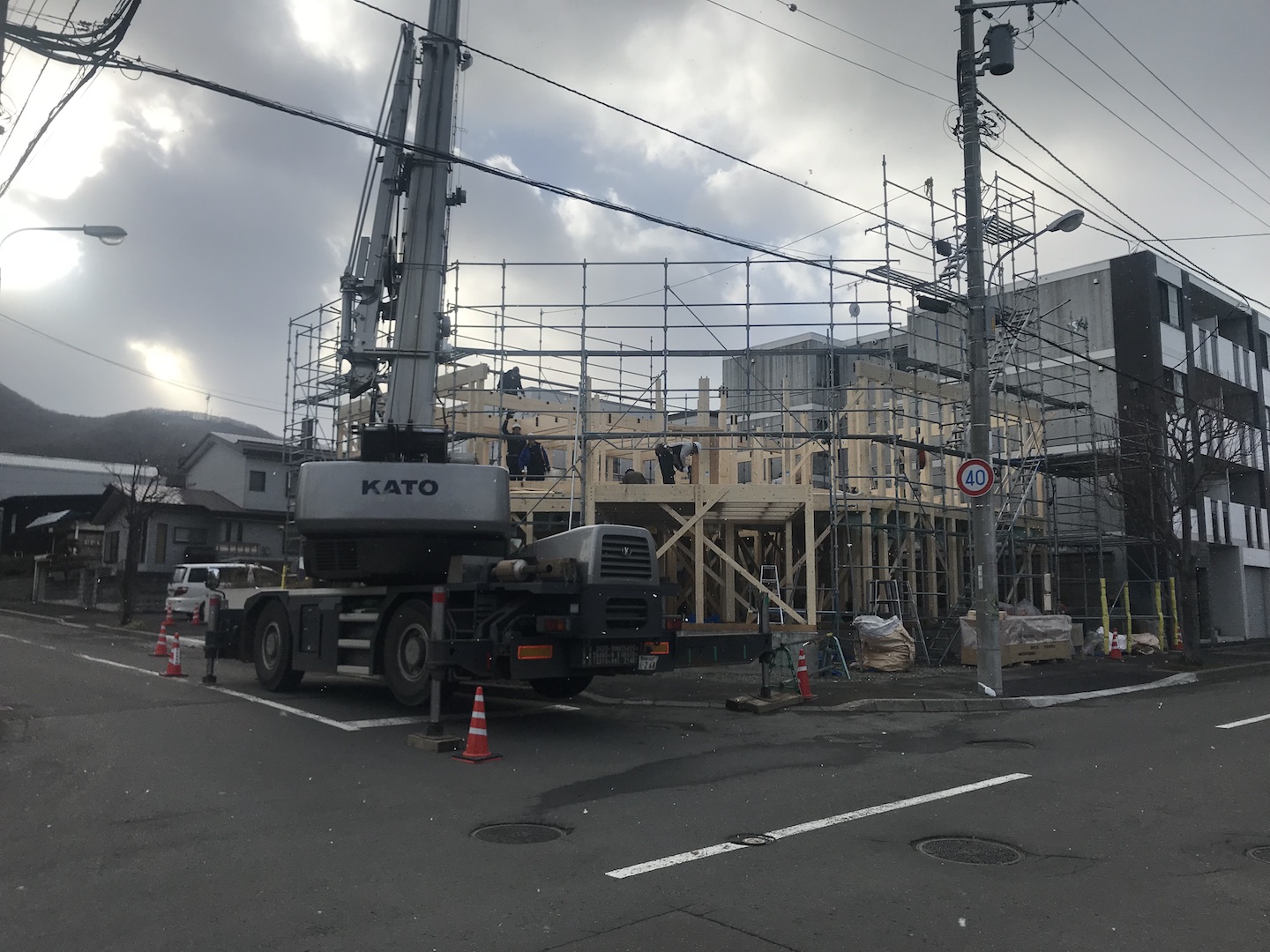

    外壁の石膏ボード施行状況
    厚さ21mmの強化耐水石膏ボードを2重に貼るのでこの上からさらにもう一枚貼ります。

    Image of 障がい者福祉施設「山麓郷」 7

    内側から開口部をみた写真です。
    1時間耐火構造のため、構造体である柱や梁を強化石膏ボードで被覆します。
    開口部にもこのようにボードを巻き込みます。

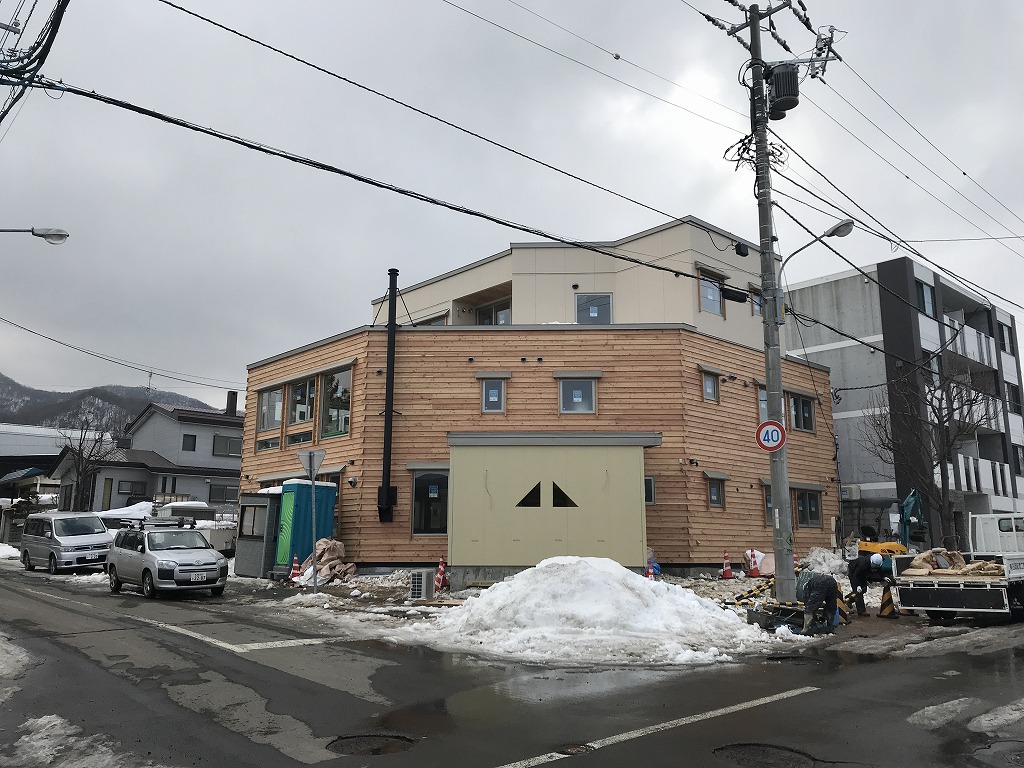

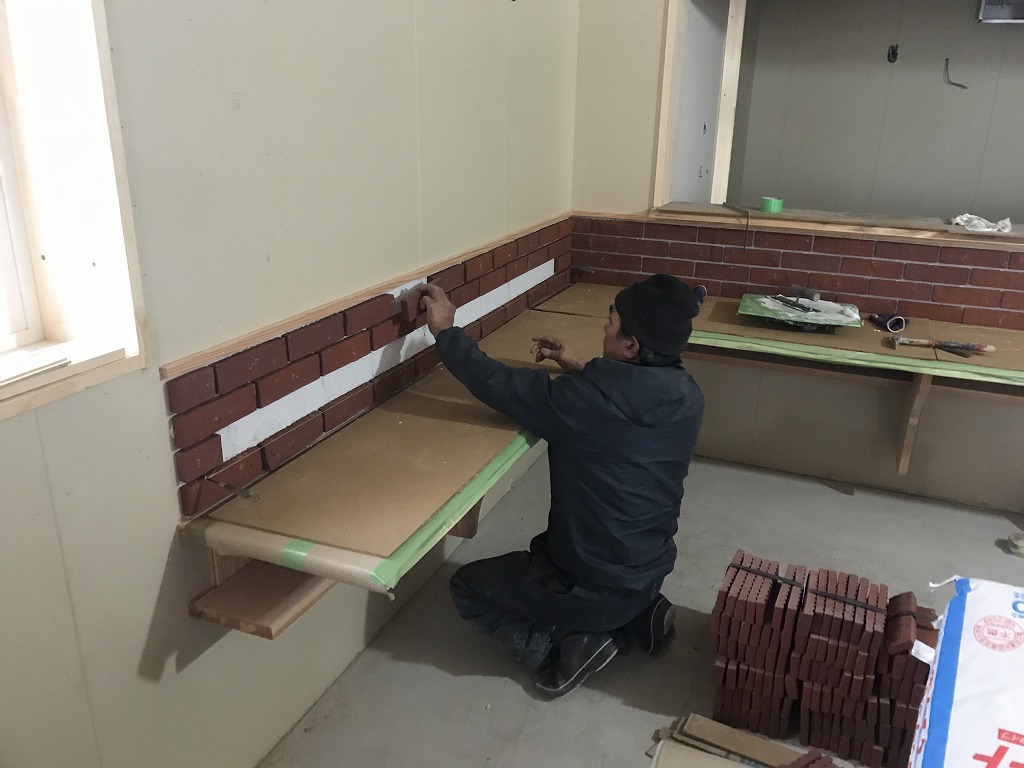

  • 2019.04.16

    手稲の障がい者福祉施設を昨年秋から今春にかけて施工しました。
    木造3階建てで、1時間耐火建築物です。
    大久手計画工房さんの設計です。

    Image of 障がい者福祉施設「山麓郷」 1

    着工して掘削後の地盤改良工事です。
    表層の土にセメント系の固化剤を混ぜ込み、強固な地盤を形成します。

    Image of 障がい者福祉施設「山麓郷」 2

    基礎の鉄筋組立後の状況です。

    Image of 障がい者福祉施設「山麓郷」 3

    布基礎コンクリート打設前状況です。
    外周部の内側には厚さ100mmのEPSを打ち込みます。

    Image of 障がい者福祉施設「山麓郷」 4

    基礎工事完了後の大工さん乗り込み
    土台・大引きを敷き込みます
